              洗發劑香波車間風淋室安裝施工方案
項目狀況
   項目為香波生產線進出口處安裝風淋吹風系統。香波辦公室一樓去HC PK路口和備件倉通往HC包裝包裝通道處,根據此次的施工特點,做出以下方案
1現場組織結構
甲方:工程負責人:  王工

乙方:項目經理:    錢工
      現場負責人:  李工
      安全負責人:  張工
2.風淋室
貨物搬運路線
    香波辦公室一樓去HC PK路口處先從后勤倉庫二道門--到倉庫成品庫(一)

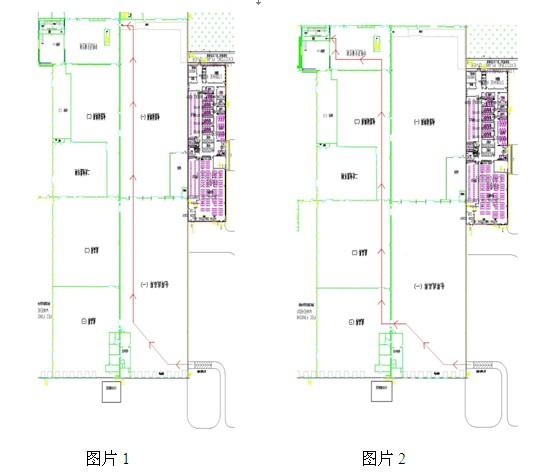

--包裝材料庫(一)--到達施工現場場存貯維護區內。(見圖片1)
    備件倉通往HC包裝包裝通道處先從后勤倉庫卸貨二道門--到倉庫成品庫(一)--到倉庫成品庫(三)--到倉庫成品庫(二)--包裝材料庫(二)--中轉及交通空間--到達施工現場存貯維護區內。(見圖片2)



3.運輸方式:
    風淋室采用現場組裝的方式進行安裝的(詳見風淋室安裝說明),標準風淋室總重量在0.4-0.5t之間,平均每件重量大概在0.1t左右,這兩處風淋室都采用地牛運輸搬運至施工現場。
4.甲方人員行走路線及時間:

Task

施工時間

繞行路線

香波辦公室一樓去HC PK路口

Jun. 04~Jun. 17

Jun. 04~Jun. 12人員正常通行
Jun. 10~Jun. 17  GSS Packing 人員從二樓模擬室旁邊進出生產車間

備件倉通往HC包裝包裝通道處

Jun. 12~Jun.17

GSS PCC Packing 人員去備件倉請繞行走WH

5 風淋室安裝現場維護

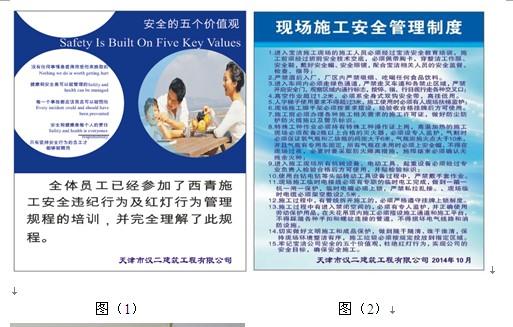

    1,標語:見下圖(1)(2)



    2維護:現場地面防火布鋪設(保護原有環氧及PVC地板),及防止非施工人員進入


 6、風淋室安裝順序:
   風淋室定好位置(見下圖紙 施工圖紙也有)----放置風淋室箱體-----架箱體-----預緊箱體與風淋室底部螺絲---安裝風淋室雙門----上頂板-----預緊箱體與頂板螺絲-----調整風淋室水平位置與各連接螺絲固定----接風淋室線----安裝風淋室面板-----調試風淋室-----交付使用
